Travaux en cours
Travaux sur les impasses de la rue Jean Jaurès
Travaux de renouvellement des réseaux humides - Secteur rue Jean-Jaurès et impasses adjacentes
La Ville de Sarlat engage, à compter du 18 novembre 2025, un programme de renouvellement des réseaux humides dans les impasses situées autour de la rue Jean-Jaurès. Les entreprises ERCTP et MONTASTIER assureront la réalisation du chantier.
Voies concernées
Les interventions porteront sur les secteurs suivants :
Rue Jean-Jaurès (raccordements aux impasses), impasse de la Bouquerie, impasse des Vignes, rue de la Vigne, rue Notre-Dame, impasse Jean-Jaurès, impasse des Enoiseuses, cour située au n°17 rue Jean-Jaurès, rue du Limonadier, cour des Miracles, allée du n°8 rue Jean-Jaurès, impasse des Miracles.
Phasage prévisionnel
- Phase 1 : Jusqu'au → 26 décembre 2025
Cour des Miracles et cour du n°17 rue Jean-Jaurès. - Interruption pendant les fêtes de fin d’année : du 27 décembre 2025 au 4 janvier 2026
Aucun travaux ne sera réalisé durant cette période. Les zones resteront sécurisées. - Phase 2 : 5 janvier → avril 2026
Intervention progressive dans les autres impasses.
Circulation et stationnement
Pour des raisons de sécurité et afin de permettre la réalisation du chantier, la rue Jean Jaurès sera barrée durant les phases de travaux. La circulation et le stationnement seront adaptés selon l’avancement du chantier.
Déviations :
- Véhicules légers : allée du Majoral-Jean-Monestier → chemin des Monges → rue Jean-Moulin.
- Poids lourds : route du Dr-Georges-Pasquet → rues Jean-Leclaire / de la Brande / de la Poulgue → avenue du Général-de-Gaulle → boulevards Voltaire / Henri-Arlet.
Le parking Salvador-Allende sera partiellement occupé (environ 12 places) pour l’installation de la base-vie et le stockage de matériaux.
Accès riverains
L’accès aux habitations restera possible en dehors des horaires de chantier.
--------
TRAVAUX PARKING DESMOURET

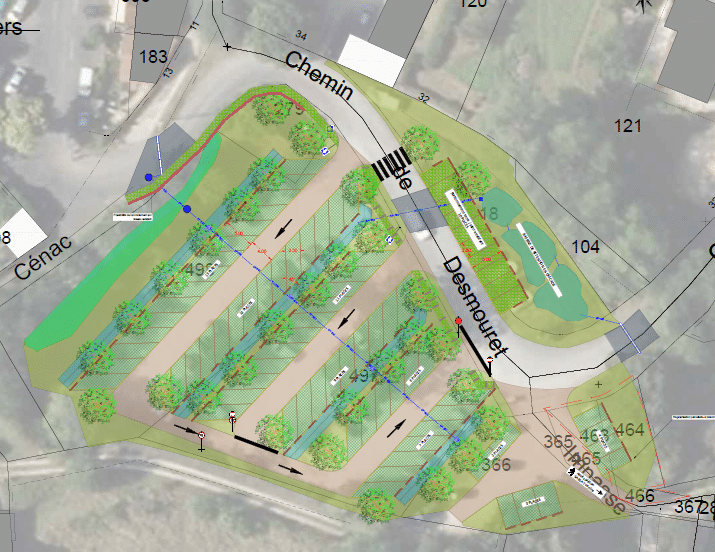

Travaux de réaménagement du parking et aménagement durable – Septembre à décembre 2025
Dans le cadre de l’amélioration de nos infrastructures et de la mise en œuvre de principes d’aménagement durable, des travaux vont être réalisés sur le parking et ses abords.
Objectifs principaux de l’opération :
-
Gérer les eaux de ruissellement.
-
Reprendre les revêtements de sols en état d’usure.
-
Favoriser la végétalisation et réduire l’imperméabilisation des sols.
Dates des travaux :
Du Jusqu'au 31 décembre 2025.
Impacts pour le public :
-
Interdiction d’accès au parking pendant toute la durée des travaux.
-
Circulation alternée ponctuelle sur le chemin Desmouret.
Maîtres d’œuvre et entreprises :
-
Maître d’œuvre opération : DEJEANTE VRD & CONSTRUCTION SUD OUEST
-
Lot 1 – VRD : NGE ROUTE
-
Lot 2 – Aménagements paysagers : JAROUSSIE
Montant de l’opération :
-
Études et prestations de service : 30 592,70 € HT
-
Travaux : 416 599,60 € HT
Cette opération bénéficie d’une participation financière de l’Agence de l’Eau Adour-Garonne et de l’État dans le cadre du Fonds d’accélération de la transition écologique dans les territoires.
Nous vous remercions pour votre compréhension et vous invitons à prévoir vos déplacements en conséquence pendant cette période.
